  三、案例分析题(共5题,(一)、(二)、(三)题各20分,(四,、(五)题各30分)

(一)

  背景资料:某机电总承包公司通过投标承接,一栋超高层办公楼的机电安装工程。总承包公司中标后,业主向总承包公司提出超出招标文件中主要合同条款的附加条件,井以此作为签订合同的前提。附加条件包括①增加净化空调系统工程:②将原计划总工期20个目改为18个月。
  总承包公司与业主签订合同后,征得业主同意,将其中的几项分部一程分包给了几家具有相应资质条件的分包单位。为了防止分包单位延误工程进度,合同条款有如下内容:
  “如果分包单位落后于分包合同规定的工程进度,总承包公司可以指示分包单位采取必要的措施来加快工程进度。对由于分包单位的延误所产生的误期损失,总承包公司可以从已完工作所商定的进度款中扣除部分金额作为对分包单位的罚款处理”。建 设工程 教 育网编 辑整 理
  消防工程完工后,总承包公司向建设单位和公安消防机构提出申请,要求对竣工工程进行消防验收,征得公安消防机构同意后,建设单位组织监理、总承包公司和分包单位共同参加现场检查和现场验收。
  电梯安装中接受了当地安全监察机构的指导和监控,安装结束经自检后,由总承包公司调试,最后由建设单位将检验和调试的结果告知国务院特种设备安全监督管理部门核准的检验检测机构,要求监督检查。

  问题:
  1.业主与总承包公司签订合同时哪些做法违反法律规定?法律依据是什么?
  2.总承包公司与分包单位订立的合同中有哪些不利于总承包公司的条款?指出并说明。
  3.指出消防系统工程验收中不正确之处,正确的消防系统工程验收应如何进行?
  4.指出电梯安装工程监督检验过程中不正确之处,并予以纠正。

(二)

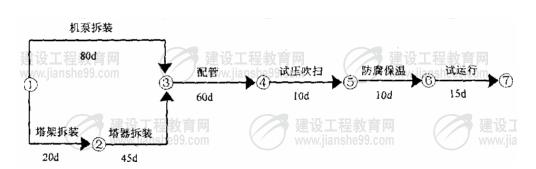

  背景资料:A公司应邀参加氮制造厂合成压缩工段技改工程投标,招标书说明,以工期安排最短、最合理为中标主要条件。A公司技术部门依据招标书指出的工程内容编制了网络计划(见下图)。




  附加说明:1.配管包括机泵本体配管25d,塔器本体配管20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试运转,考虑不可预见因素较多,计划安排15d的试运行时间。
  A公司总工程师审核认为网络图不符合最短工期要约,退回重编,要求附加说明。
  经修改重编网络图,A公司最后中标。
  施工中无损检测发现甲供的高压管件焊缝存在缺陷,退货重供,延误施工10天,A公司为保证总工期不变,加大投入,实施加班作业,最终如期完工。为此,A公司向业主发出索赔意向书。

  问题:  1.A公司技术部门第一次提交的网络计划工期为多少天?以节点符号表示出关键线路。
  2.以不压缩各工序的工作时间为前提条件,画出重编的网络计划图。工期可缩短多少天?以节点符号表示出关键线路。并以重编的网络计划为前提,附加说明如何再进一步缩短工期?
  3.高压管件焊缝常用哪几种无损检测方法检测(以优先顺序排序)?
  4.发现高压管件不合格,A公司应如何处理?A公司索赔成立的条件是什么?
