2005年造价工程师《案例分析》试题

08-23 14:25:40  浏览次数:366次  栏目:案例分析历年真题
标签:真题,试题下载, 2005年造价工程师《案例分析》试题,http://www.gong66.com

  3.柱(梁)饰面:木龙骨制安、粘钉基层、刷防火漆、钉面层等过程。

  4.天棚吊顶:吊件加工安装、轻钢龙骨安装、整体调整等过程。

  计量单位:m2

  工作内容:

  1.石膏板天棚:安装面层等过程。

  2.木材面清漆:磨砂纸、润油粉、刮腻子、油色、清漆四遍、磨退出亮等过程。

  3.乳胶漆:填补裂缝、满刮腻子两遍、磨砂纸、刷乳胶漆等过程。

  4.墙纸裱糊:刮腻子、打磨、刷胶、裱糊等过程。

  问题2

  表6.Ⅰ.2  分部分项工程量清单综合单价分析表(15分)

  Ⅱ.管道安装工程

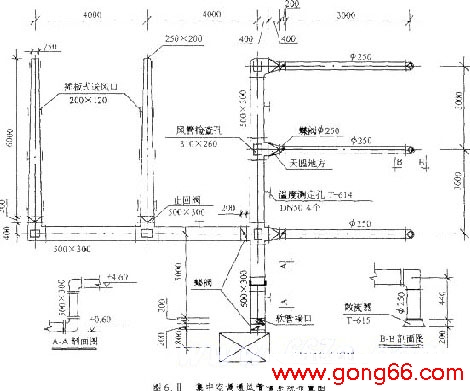

  某化工厂内新建办公试验楼集中空调通风系统安装工程,如图6.Ⅱ所示。

  有关条件如下:

  1.该工程分部分项工程量清单项目的统一编码见表6.Ⅱ.1:

  表6.Ⅱ.1 分部分项工程量清单项目的统一编码

  2.该工程部分分部分项工程项目的工料机单价6.Ⅱ.1

表6.Ⅱ.2                                      工料机单价

注:(1)每10m2通风管道制安工程量耗用11.38m2镀锌钢板;

  (2)每10m2通风管道制安中,风管、法兰、加固框、吊托支架耗用钢材52.OOkg,其中施工损耗为4%;

  (3)每l00kg风管、法兰、加固框、吊托支架刷油工程量,刷防锈漆两遍,耗用防锈漆2.5kg. 3.管理费、利润分别按人工 55%、45%计。

  问题

  1.根据《建设工程工程量清单计价规范》的规定,编列出该工程的分部分项工程单项目,将相关内容填入答题纸表6.Ⅱ.3 中,并在答题纸表6.Ⅱ.3的下面列式计算通风管道的工程量。

  2.假设矩形风管500×300的工程量为40m2时,依据《建设工程工程量清单计范》的规定,计算矩形风管500× 300的工程量清单综合单价,将相关数据内容填入答表6.Ⅱ。4中,并在答题纸表6.Ⅱ.4下面列式计算所列项目的工程量或耗用量。

  (计算结果均保留两位小数)

  Ⅲ.电气安装工程

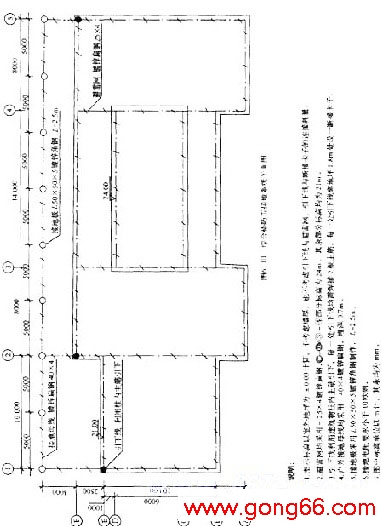

  某综合楼防雷接地系统平面图如图6.Ⅲ所示。

  表6.Ⅲ.1中数据为计算该防雷接地工程的相关费用:

  表6.Ⅲ.1 防雷接地工程的相关费用

  管理费和利润分别按人工费的55%和45%计算。

  分部分项工程量清单的统一编码如表6.111.2所示。

  表6.Ⅲ.2 分部分项工程清单统一编码

  问题

  1.根据图示内容和《建设工程工程量清单计价规范》的规定,计算相关工程量和编制分部分项工程量清单计价表。将户外接地母线敷设 (以断接卡子1.8m处作为接地母线与引下线分界点)、引下线利用建筑物柱内主筋引下和避雷网敷设的工程量计算式填入表6.Ⅲ。3上方的相应 位置,并填写答题纸表6.Ⅲ。3“分部分项工程量清单计价表”中的第1~5项。

  2.依据上述相关费用数据计算避雷装置项目的工程量清单综合单价,并分别填入答题纸表6.111.4“分部分项工程量清单综合单价计算 表”和答题纸表6.11.3“分部分项工程量清单计价表”中的第6、7项。(计算结果均保留两位小数)。

上一页  [1] [2]

,2005年造价工程师《案例分析》试题
